与儀公園(ストック再編整備事業)
与儀公園は、昭和45年(1970年)に2.67haの近隣公園として供用が開始されてから50年以上経っており、愛護会をはじめとする地域のみなさまの憩いの場として利用されている公園です。
しかしながら、市街地の公園として課題の多い公園ともなっており、真和志複合施設の新設など、取り巻く環境の変化や、公園への地域ニーズの変化などに対応した公園へ再整備を実施する必要があることから、地域の皆さまと地域に愛される与儀公園のリニューアルを図ります。
更新情報
与儀公園実施設計の結果報告を実施しました。
日時:令和8年3月6日(金曜日)19時30分~20時00分
場所:那覇市保健所 3階大会議室
内容:これまでのとりくみや整備する公園施設、今後のスケジュールなどについてご説明いたしました。
これまでの取り組み
整備前の状況
整備スケジュール

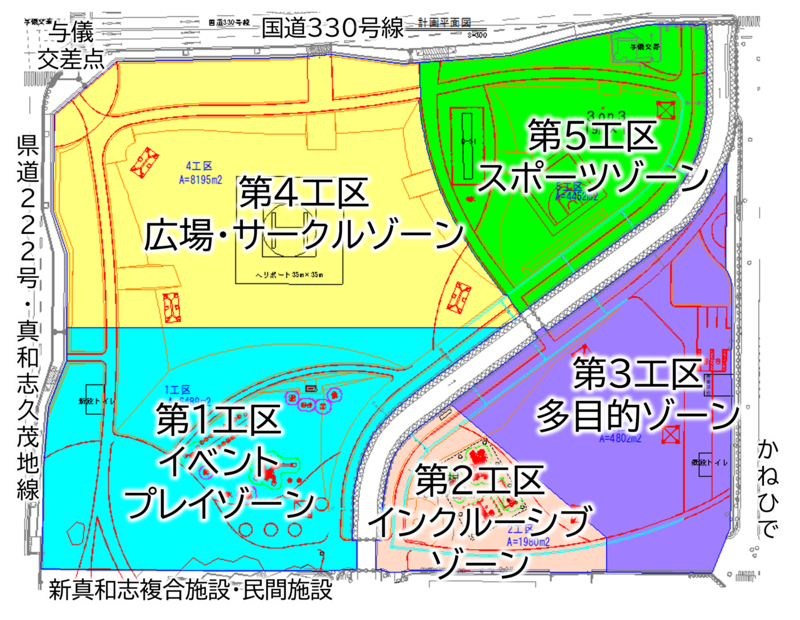

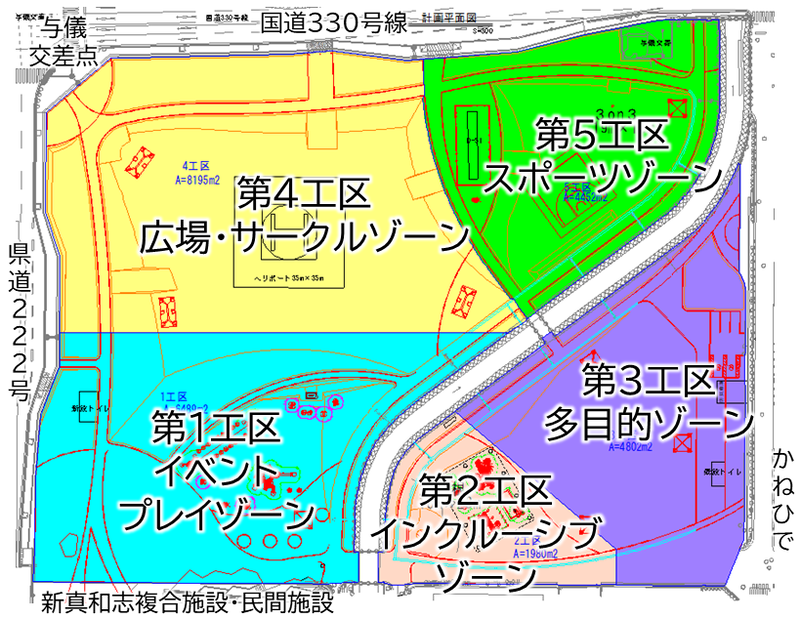

工事範囲_工区割図
与儀公園の整備工事は、5工区に分け供用を続けながら施工を行います。

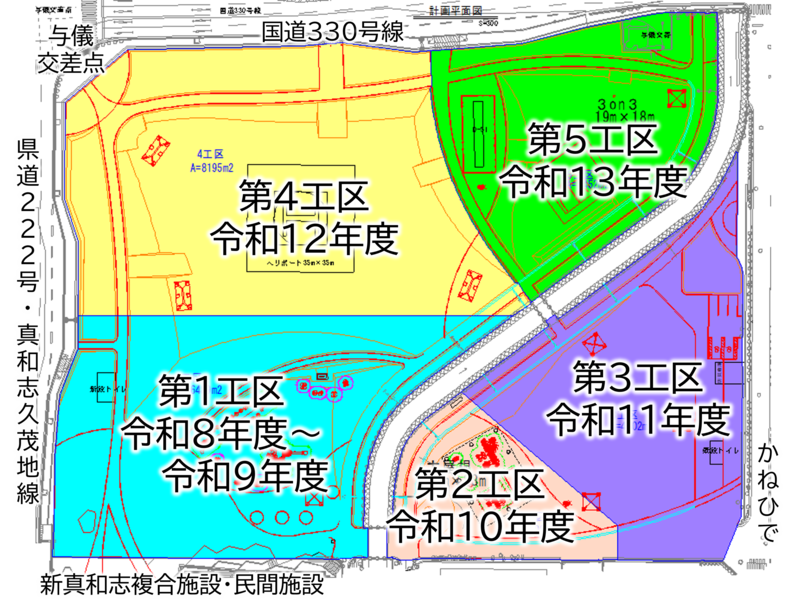

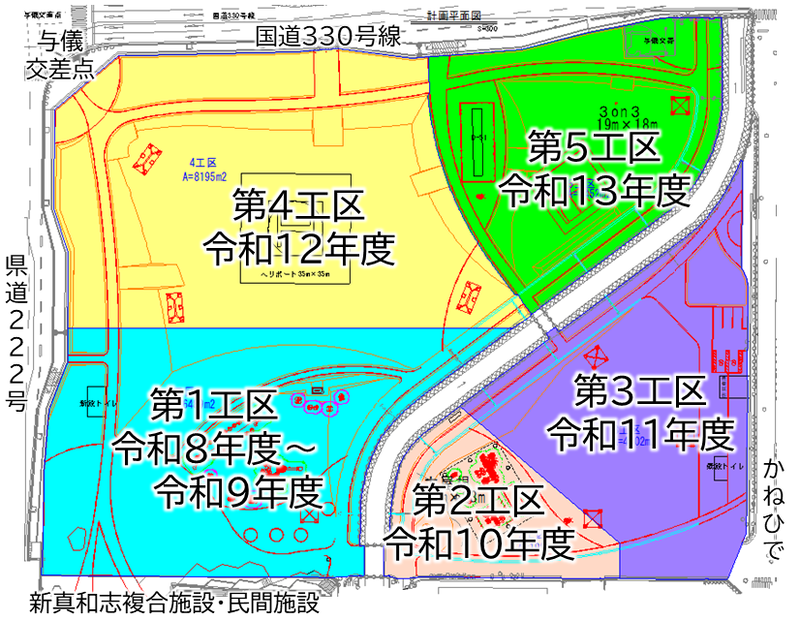

工区毎_予定施工期間
令和8年3月現時点の各工区の施工期間は、以下の通りです。
第1工区:令和8年度から令和9年度
第2工区:令和10年度
第3工区:令和11年度
第4工区:令和12年度
第5工区:令和13年度

完成予想図
プレイゾーン遊具の紹介(1)

プレイゾーンの複合遊具の完成予想図です。
与儀公園のシンボルである機関車(D51)と旧那覇市民会館をモチーフとした複合遊具の設置を計画しております。
プレイゾーン遊具の紹介(2)

複合遊具のとなりに、小学生から大人気のブランコとロープウェイの設置を計画しております。
インクルーシブゾーンの遊具(1)

3~6歳のお子さんが五感を使って楽しめる音の鳴る遊具や、桜やヤシをイメージした複合遊具を計画しております。
小さなお子さんや体幹の弱い子でも、安心して楽しめるブランコも計画しております。
インクルーシブゾーンの遊具(2)

小学生からのアイデアを生かして、車いすでも楽しめる砂場を計画しております。
柵を設置し、猫の糞尿対策を行います。
全体完成予想図
現在、準備を進めております。
完成次第、アップロードいたします。
